Referente: Abbè Robert Ashila Tshibuabua
Kananga
€ 29.600
21/12/2021
25/08/2022
Completato
Referente: Abbè Robert Ashila Tshibuabua
Kananga
€ 29.600
21/12/2021
25/08/2022
Completato
Bulongolodi è una scuola cattolica primaria, situata nel comune di Kananga. Il suo edificio scolastico con le sue 8 aule è stato costruito nel 1969 e ed è stato ristrutturato grazie ai finanziamenti di C.A. che in questi ultimi due anni l’hanno reso più attraente e richiesto. Dai 719 studenti che erano iscritti l’anno scorso, sono passati quest’anno a 957, di cui 546 bambine e 411 bambini con 16 insegnanti e 4 persone del personale. Da una scuola fatiscente e piccola, oggi i bambini possono frequentare una scuola restaurata, e più frequentata, anche se essendoci solo 8 aule, le lezioni devono essere svolte a turni, la mattina e il pomeriggio. Poiché la richiesta è in continua crescita, stanno valutando seriamente la possibilità di costruire ulteriori aule.
Ciononostante ritengono attualmente più urgente e necessaria la costruzione di una sala multiuso e di un muro di cinta da costruire davanti e dietro l’edificio.

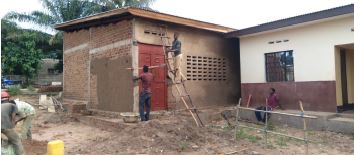

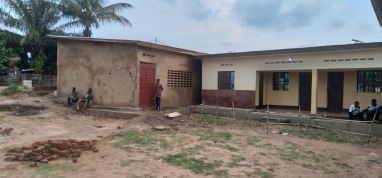

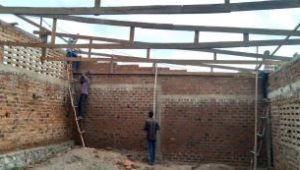

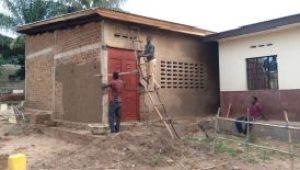

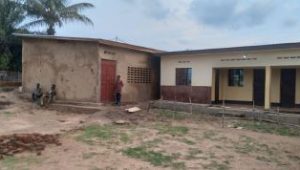

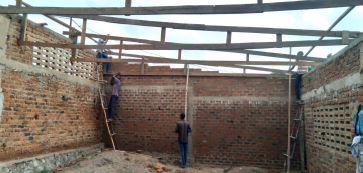

La sala multiuso servirà tra l’altro per radunare i bambini prima dell’inizio delle lezioni e durante il cambio dei turni e inoltre ad accogliere i genitori durante le riunioni e i vari incontri e per le cerimonie scolastiche.
Il muro di cinta invece, costituirà una tutela per i bambini e permetterà di controllarli adeguatamente, poiché, essendo la scuola ubicata lungo la strada principale, c’è pericolo per la loro sicurezza.
La gente e la parrocchia sono molto contenti del lavoro già svolto, e sono decisi a contribuire in natura o in denaro per la continuità del progetto. Procureranno pertanto del materiale da costruzione come sabbia fine e grossa, e forniranno la ristorazione agli operai.

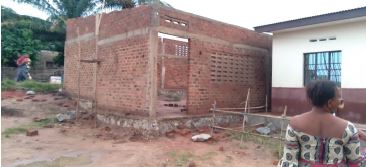

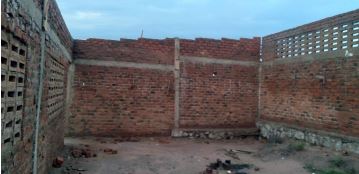

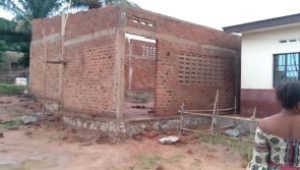

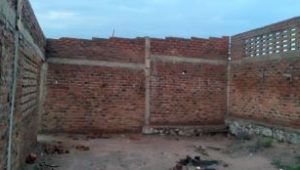

Hanno costruito il muro e hanno completato la sala, ma la recinzione NON è completa, perchè in corso d’opera hanno visto che “il muro sarebbe stato più bello con le inferriate invece che solo cemento” e quindi hanno fatto le modifiche senza però considerare i costi aggiuntivi e senza informare.
Questo comporta che dovranno cercare i fondi per completare il muro.
Ci auguriamo che riescano in questa impresa…

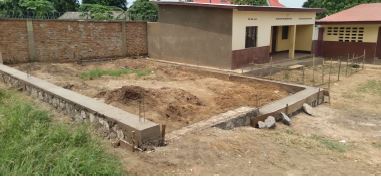

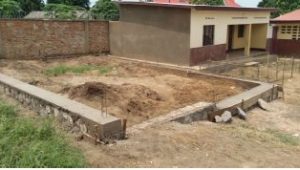

Nous avons déjà commencé les travaux avec le rassemblement des matériaux et la pose des fondations .
Abbé Robert

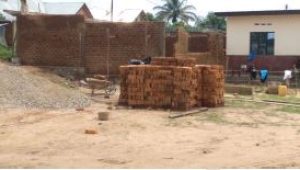

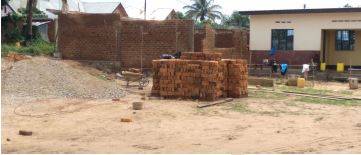

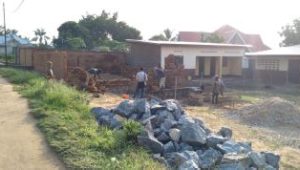

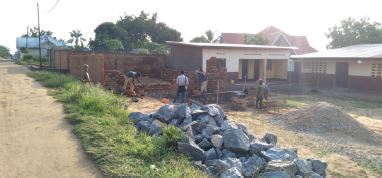

Nel registro delle difficoltà abbiamo affrontato l’aumento dei prezzi a seguito della scarsità di alcuni materiali, in particolare pietrisco, ghiaia e sabbia di cava. Due multinazionali, infatti, si sono aggiudicate l’appalto per la realizzazione delle strade sul posto e la cava che ha fornito i materiali è stata affidata loro dal governo. Invece di rifornirci da questa cava più vicina, abbiamo dovuto lasciare Kananga per acquistare queste macerie a 23 km da Kananga, che ci sono costate in termini di trasporto e di prezzo.
Hanno costruito il muro e hanno completato la sala, ma la recinzione NON è completa, perchè in corso d’opera hanno visto che “il muro sarebbe stato più bello con le inferriate invece che solo cemento” e quindi hanno fatto le modifiche senza però considerare i costi aggiuntivi e senza informare.
Questo comporta che dovranno cercare i fondi per completare il muro.
Ci auguriamo che riescano in questa impresa…
Dove: Ouesso - Sembé -
Investimento: € 33.000
Data di inizio: 24/09/2025
Avanzamento: In corso
Dove: Burat -
Investimento: € 47.500
Data di inizio: 24/09/2025
Avanzamento: In corso
Dove: Vikoteng, Asumbi, Kenya -
Investimento: € 30.000
Data di inizio: 24/09/2025
Avanzamento: In corso
